MBR Installation Mastery: Πρωτόκολλα κρίσιμων πεδίων από ειδικό σε συστήματα λυμάτων
Με 23 χρόνια σχεδίασης και θέσης σε λειτουργία βιοαντιδραστήρα μεμβράνης, έχω τεκμηριώσει πώς μια παράβλεψη εγκατάστασης-όπως ακατάλληλη απόσταση κασετών μεμβράνης ή ελαττωματικές σωληνώσεις διείσδυσης-μπορεί να προκαλέσει μη αναστρέψιμη ρύπανση, να μειώσει τους ρυθμούς ροής κατά 40-60% και να προκαλέσει κόστος αντικατάστασης 500.000 $.Τα MBR απαιτούν υπερ-ακριβή ενσωμάτωση βιολογικών, υδραυλικών και μεμβρανικών συστημάτων. Παρακάτω παρουσιάζονται επιταγές εγκατάστασης που έχουν δοκιμαστεί σε μάχη- που σπάνια καλύπτονται στα εγχειρίδια προμηθευτών.

I. Προ-Εγκατάσταση: Πέρα από την ετοιμότητα αποθήκης σε λεκάνη
1.1 Επικύρωση υλικού και διαμόρφωσης μεμβράνης
Βιομηχανικά εναντίον δημοτικών συστημάτων:
- Μεμβράνες PVDFκυριαρχούν στις δημοτικές εφαρμογές, αλλά αποτυγχάνουν καταστροφικά σε λύματα τροφίμων με λάδι/λίπη- (>50 mg/L FOG). Για σφαγεία ή διυλιστήρια,Μεμβράνες PTFEμε υδρόφοβες επιφάνειες δεν είναι-διαπραγματεύσιμες. Μια μετασκευή γαλακτοκομικών μονάδων είδε τη ροή PVDF να μειώνεται κατά 80% σε 3 μήνες. PTFE διατηρήθηκε >25 LMH μετά-διόρθωση.
Προσανατολισμός κασέτας:
- Παράλληλη ροή(από άκρο-σε-τελική στοίχιση κεφαλίδας) ελαχιστοποιεί τις νεκρές ζώνες αλλά απαιτεί πλάτος λεκάνης 1,2×.
- Ροή σειράς(κλιμακωτές κεφαλίδες) ταιριάζει σε στενές λεκάνες, αλλά υπάρχει κίνδυνος ανισορροπίας ροής 15–20%. Σάρωση με λέιζερ-διαστάσεις λεκάνης πριν από την οριστικοποίηση της διάταξης.
1.2 Conditioning Bioreactor: The Overlooked Catalyst
Ενεργή σπορά λάσπης:
- Έγχυση 2.500–3.000 mg/L MLSS από λειτουργικούς βιοαντιδραστήρες 72 ώρες πριν από την εμβάπτιση στη μεμβράνη.
- Κρίσιμη παράμετρος: Αναλογία F/M 0,05–0,1 kg BOD/kg MLSS/ημέρα. Οι υψηλότερες αναλογίες προκαλούν μη αναστρέψιμη τύφλωση των πόρων κατά τη θέση σε λειτουργία.
Προ-Βαθμονόμηση αερισμού:
- Οι λεπτοί-διαχυτές φυσαλίδων πρέπει να έχουν πλάτος >2,0 mg/L DO-προτούβύθιση μεμβράνης. Η εκκίνηση του εργοστασίου ηλεκτρονικών ειδών απέτυχε επειδή οι διαβαθμίσεις DO κυμαίνονταν από 0,8–4,2 mg/L-μεμβράνες που είχαν ρυπανθεί ασύμμετρα.
Λίστα ελέγχου επαλήθευσης πριν από την εγκατάσταση:
| Σημείο ελέγχου | Όριο αποδοχής | Εργαλείο επαλήθευσης | Συνέπεια Απόκλισης |
|---|---|---|---|
| Επιπεδότητα λεκάνης σκυροδέματος | Μικρότερο ή ίσο με 3 mm/m² | Επίπεδο λέιζερ + ευθεία άκρη | Θραύσματα τάσης κασέτας μεμβράνης |
| Διαπεράστε τα υπολείμματα του σωλήνα | Zero particulates >50 µm | Ενδοσκόπιο + δοκιμή λευκών γαντιών | Αποκλεισμένες κεφαλίδες, κατάρρευση ροής |
| Συγκέντρωση MLSS | 2.500±300 mg/L | Φορητός αναλυτής TSS | Σοκ βιομάζας κατά τη θέση σε λειτουργία |
| Υπολειμματικά οικοδομικά χημικά | Χλώριο<0.1 ppm, oils ND | Χρωματόμετρο Hach DR900 | Οξείδωση μεμβράνης/επιφανειακή ρύπανση |

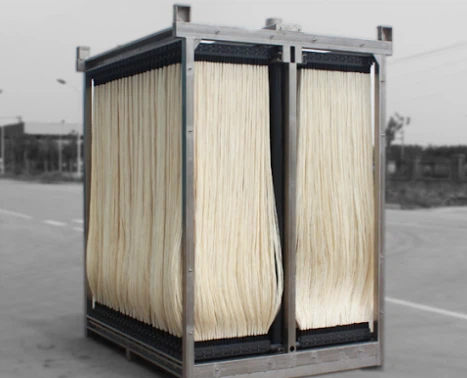

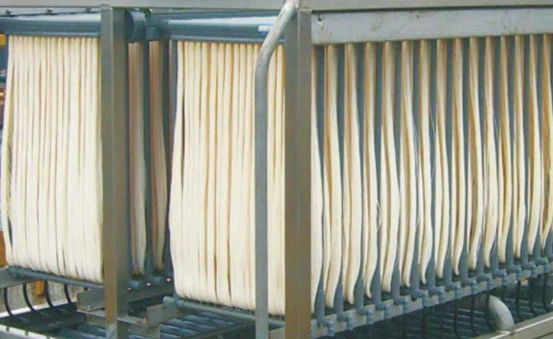

II. Εγκατάσταση κασέτας μεμβράνης: Πρωτόκολλα χειρουργικής ακριβείας
2.1 Χειρισμός και βύθιση: Αποφυγή λαθών αξίας 10.000 $
- Ανύψωση γερανού: Χρησιμοποιήστε ράβδους διαστολής με προσάρτημα 4-σημείων. Ανελκυστήρες ενός σημείου κάμπτουν τα πλαίσια >2 μοιρών, παραμορφώνουν την ευθυγράμμιση των ινών.
- Ρυθμός βύθισης: Χαμηλότερο στα 0,3 m/λεπτό. Οι ταχύτεροι ρυθμοί παγιδεύουν θύλακες αέρα, προκαλώντας συγκρούσεις πλαισίων που προκαλούνται από την άνωση-.
- Anti Scour Padding: Τοποθετήστε πατάκια EPDM 30 mm κάτω από κουφώματα εάν το δάπεδο της λεκάνης έχει λειαντικά φινιρίσματα.
2.2 Οριζοντίωση και απόσταση: Η γεωμετρία υπαγορεύει την απόδοση
- Επίπεδο Ανοχής: <2 mm/m (έλεγχος μέσω ψηφιακού κλισιόμετρου).
- Inter-Κενό κασέτας: Ελάχιστο 100 mm για ομοιομορφία καθαρισμού αέρα. Στο WWTP της Σαγκάης, κενά 70 mm προκάλεσαν 30% χαμηλότερο καθαρισμό στις κεντρικές κασέτες.
- Εκκαθάριση τοίχου: Ελάχιστο 200 mm για την αποφυγή ρύπανσης από στροβιλισμό.

III. Σωληνώσεις & Όργανα: Κρυφές Υδραυλικές Παγίδες
3.1 Σωληνώσεις διείσδυσης – Ο σιωπηλός δολοφόνος ροής
- Κλίση: 0,5 μοίρες προς τα πάνω προς την κεφαλίδα συλλογής αποτρέπει το κλείδωμα του αέρα.
- Ταχύτητα: Διατήρηση 1,0–1,5 m/sec. Οι ταχύτητες <0,8 m/sec προωθούν την καθίζηση της λάσπης. >2,0 m/sec διαβρώνει τις ίνες PVDF.
- Αποσβεστήρες παλμών: Εγκαταστήστε εάν η συχνότητα διαδρομής της αντλίας υπερβαίνει τα 45 Hz για να αποτρέψετε την κόπωση των ινών.
3.2 Ενσωμάτωση του συστήματος Air Scour
- Εξισορρόπηση πολλαπλών: Ρυθμιζόμενα στόμια υποχρεωτικά ανά σειρά κασέτας. Οι μετρήσεις πεδίου πρέπει να δείχνουν ~ 5% διακύμανση ροής αέρα.
- Υλικό σωλήνα: ΧρήσηSCH 80 CPVCγια αεροπορικές γραμμές ανθεκτικές στο όζον-. Το τυπικό PVC ραγίζει εντός 18 μηνών όταν χρησιμοποιείται ο οζονισμός.
IV. Θέση σε λειτουργία: Το πρωτόκολλο 72-Hour Make-or-Break
Φάση 1:Προετοιμασία μεμβράνης (0–24 ώρες)
- Ροή: 50% ροή σχεδίασης (π.χ. 15 LMH για 30 LMH ονομαστική)
- Εξαερισμός: Συνεχής χονδροειδής φυσαλίδα (50 Nm³/ώρα ανά κασέτα)
- Διαπερώ: Επανακυκλοφορία σε βιοαντιδραστήρα-ποτέ δεν αποφορτιστεί ακόμα
Φάση 2:Εγκλιματισμός στη βιομάζα (24–48 ώρες)
- Αυξήστε τη ροή κατά 5 LMH/ώρα μέχρι να φτάσετε στο σχεδιασμό του 80%.
- Παρακολούθηση TMP κάθε 15 λεπτά. ματαιωθεί εάν ΔP >0,3 bar/ώρα
Φάση 3:Σταθεροποίηση (48–72 ώρες)
- Διατήρηση κύκλων ροής στόχου + χαλάρωσης (9 λεπτά διήθηση / 1 λεπτό παύση)
- Επίδοση/Αποτυχία: Σταθερότητα TMP ±0,05 bar/ώρα
V. Αποφυγή καταστροφικών βλαβών: Μετά την-διασφάλιση εγκατάστασης
5.1 Πρωτόκολλο στάθμευσης μεμβράνης (>48 ώρες αδράνειας)
- Υγρό πάρκινγκ: Βυθίστε σε διάλυμα NaHSO3 200 ppm (pH 3,5–4,0)
- Στεγνό πάρκινγκ: Ξεπλύνετε με 1.000 ppm κιτρικό οξύ + καθαρισμό N2
5.2 Πρώτο κλείδωμα συντήρησης 90 ημερών
- Καθημερινά: Καταγραφή TMP, ροής, MLSS, αποτελεσματικότητας αφαίρεσης COD
- Εβδομαδιαίος: 0,1% κιτρικό οξύ CIP στους 35 βαθμούς (ακόμα και αν είναι σταθερό TMP)
- Μηνιαίος: Δοκιμή ακεραιότητας ινών (αποσύνθεση πίεσης <5%/min)

VI. Μακροπρόθεσμη-Βελτιστοποίηση απόδοσης
Συσχέτιση κρίσιμων δεδομένων:
- Ιξώδες λάσπης έναντι ροής: MLSS >12.000 mg/L απαιτεί ελαττωτική ροή 0,5 LMH ανά 1.000 mg/L αύξηση.
- Αντιστάθμιση θερμοκρασίας: Η διαπερατότητα πέφτει κατά 2% ανά βαθμό κάτω από 15 μοίρες -αυξήστε αντίστοιχα το SADm.
